地下连续墙,接头弄不好,就不连续了,今天小编为您整理地下连续墙的接头形式和它们各自的施工要点,保证地下连续墙连续无损。

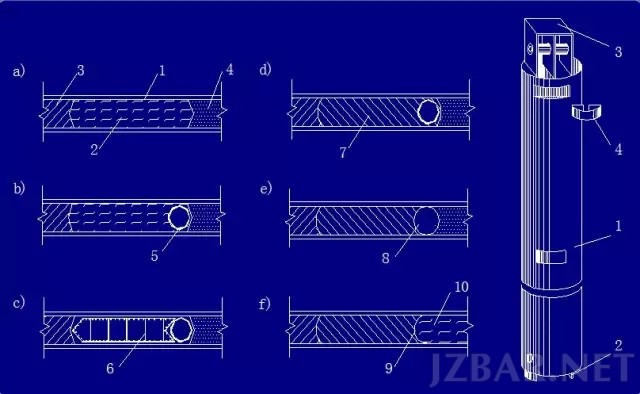

接头管(箱)

1.接头管(箱)及连接件应具有足够的强度和刚度。
2.接头管(箱)进场后在首次使用前,应在现场进行组装试验。
3.接头管(箱)应露出导墙顶1.5~2.0m以上。
4.接头管(箱)的吊装应垂直缓慢下放,严格控制垂直度。
5.接头管(箱)背后应填实。
6.接头管(箱)在混凝土灌注初凝后开始提升,每30min提升一次,每次50~100mm,应在混凝土终凝前全部拔出。
7.接头管(箱)起拔应垂直、匀速、缓慢、连续,不应损坏接头处的混凝土。
8.接头管(箱)起拔后应及时清洗干净。

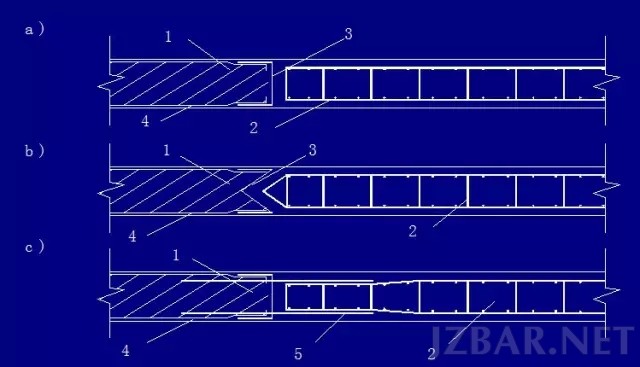

钢板组合接头

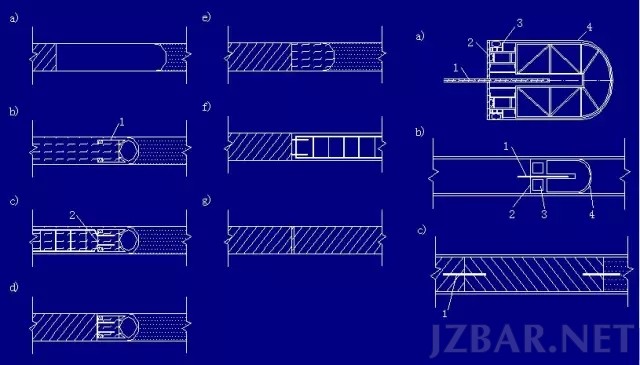

1.十字钢板接头,在施工中应配置整体式或两片独立式接头箱,下端应插入槽底,上端宜高出地下连续墙泛浆高度,同时应制订有效的防混凝土绕流措施。
2.工字钢接头,在施工中应配置接头管(箱),下端应插入槽底,上端宜高出地下连续墙泛浆高度,同时应制订有效的防混凝土绕流措施。

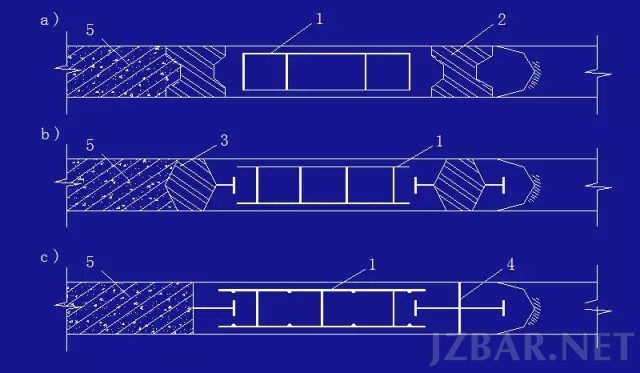

预制混凝土接头
1.预制接头吊装的吊点位置及数量应根据计算确定,应分节依次吊放。2.预制接头吊放应注意迎土面和迎坑面,严禁反放。3.预制接头应达到设计强度的100%后运输及吊放。4.先放预制接头,再吊放钢筋笼。
铣接头

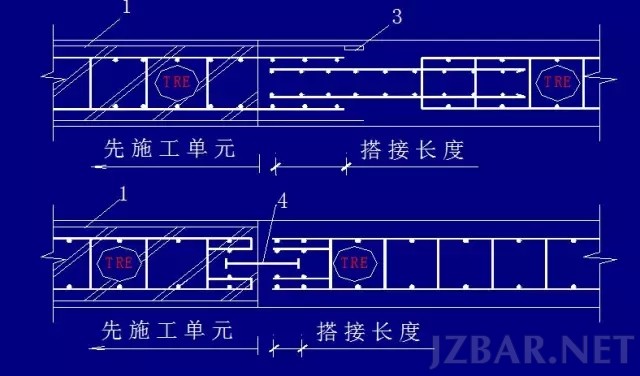

1.后续槽段开挖时,应将套铣部分混凝土铣削干净,套铣部分不宜小于200mm。
2.导向插板应在混凝土浇筑前放置于预定位置,插板长度宜为5~6m。
3.套铣一期槽段钢筋笼应设置限位块,限位块设置在钢筋笼两侧,宜采用PVC管,限位块长度宜为300~500mm,竖向间距为3~5m。
接头控制要点
1.十字钢板接头和工字钢接头顶部偏差应小于20mm。2.预制接头平整度应小于5mm,挠度应小于20mm,无裂缝和露筋现象,上下节端头应平整无缝隙。3.圆形接头的接头管安装垂直度不应大于1/200。
